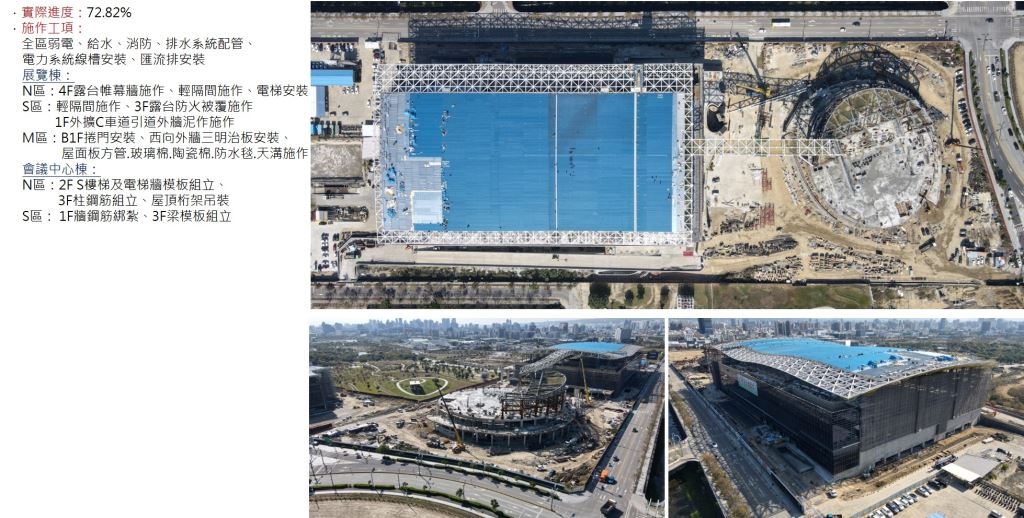

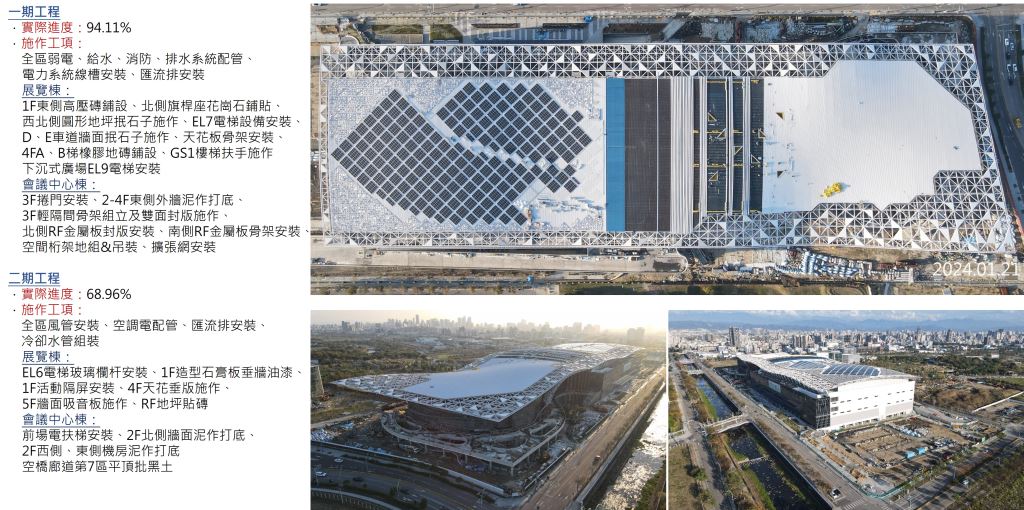

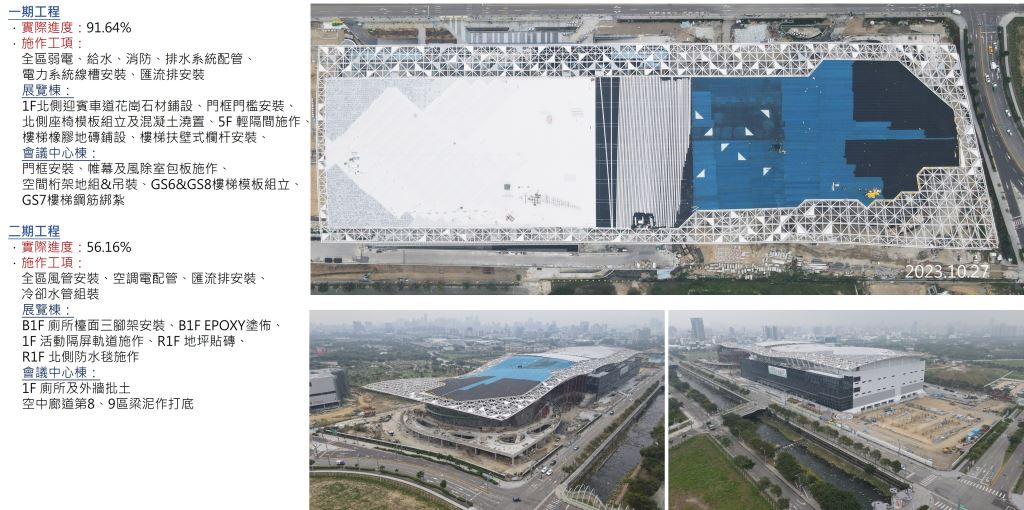

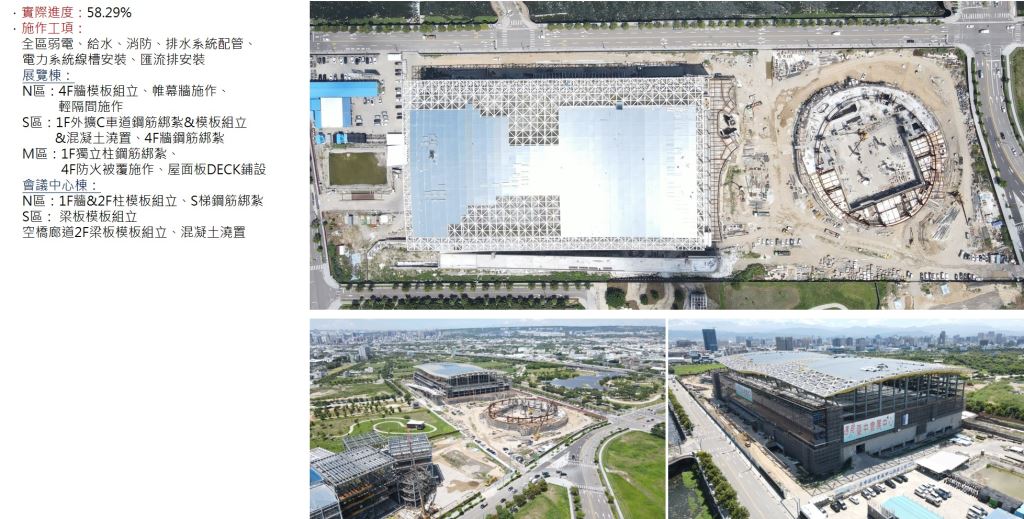

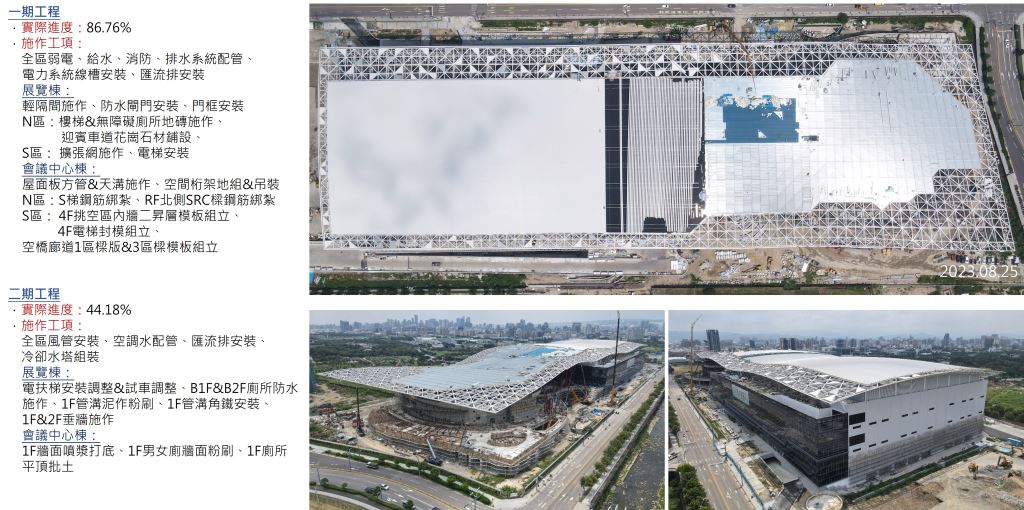

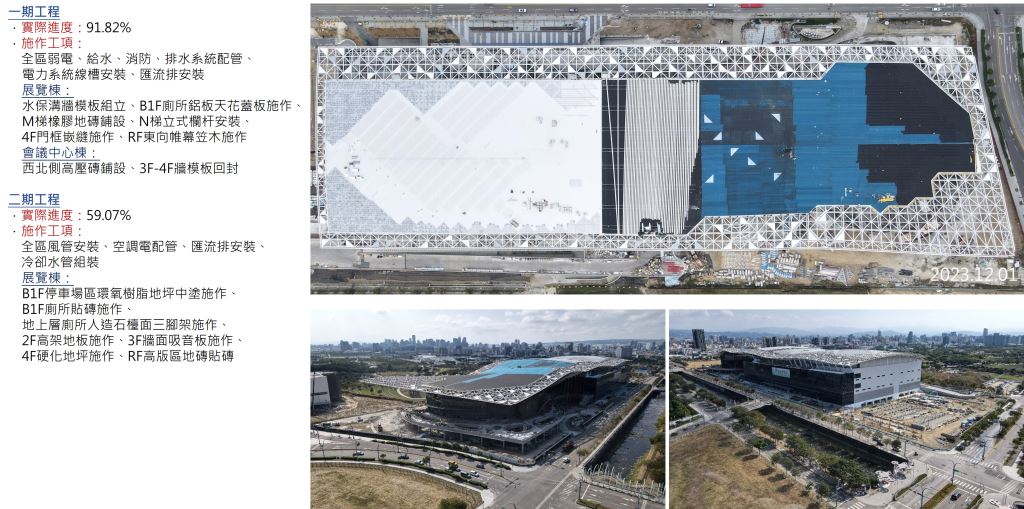

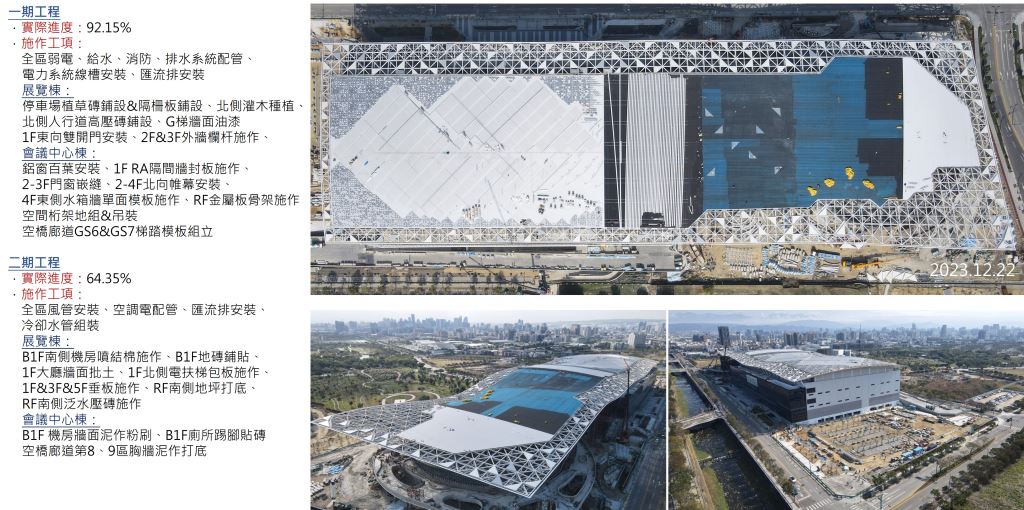

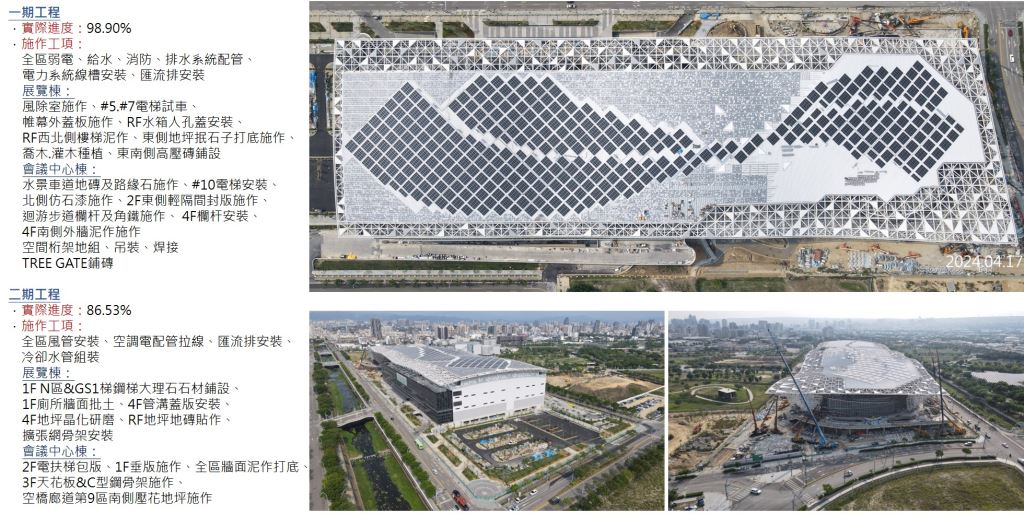

工程現況

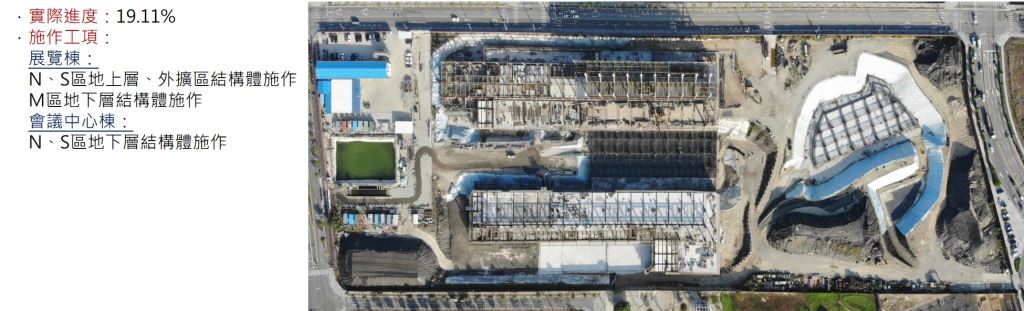

109年-
(施工階段)

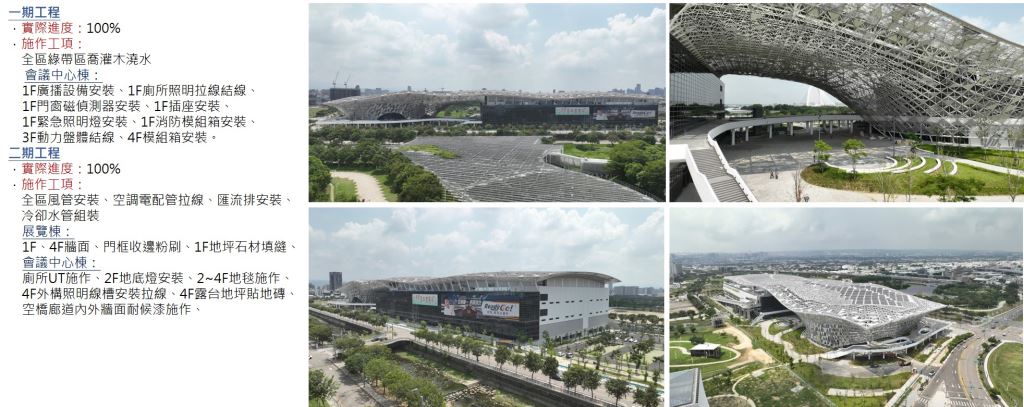

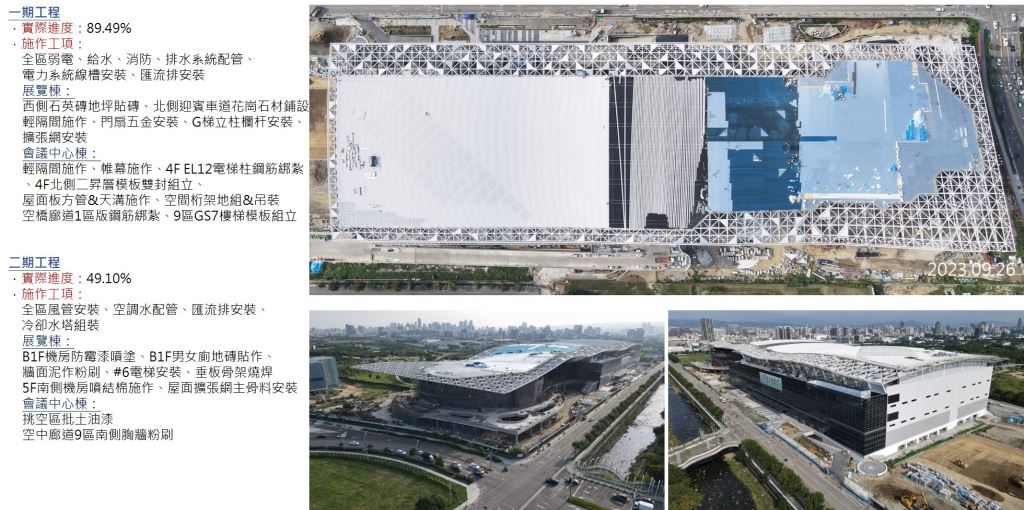

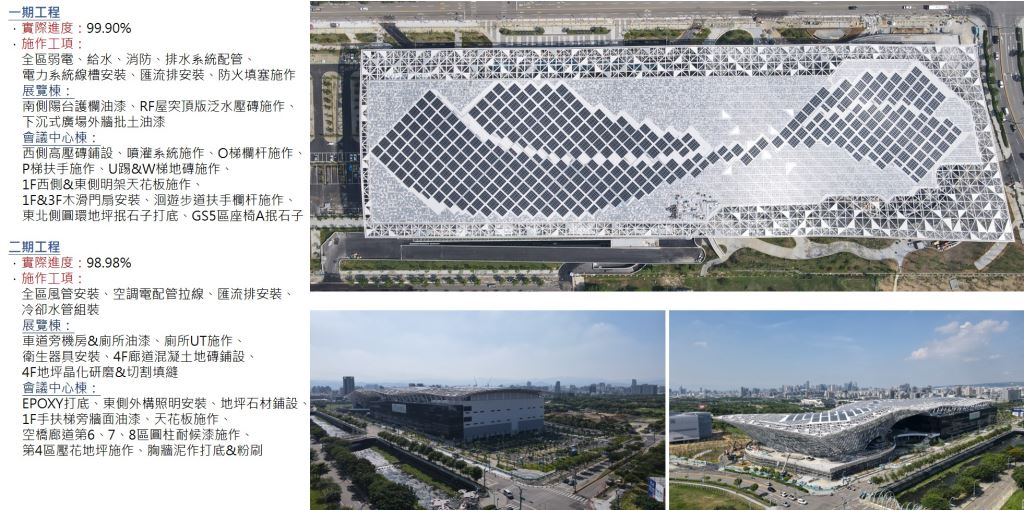

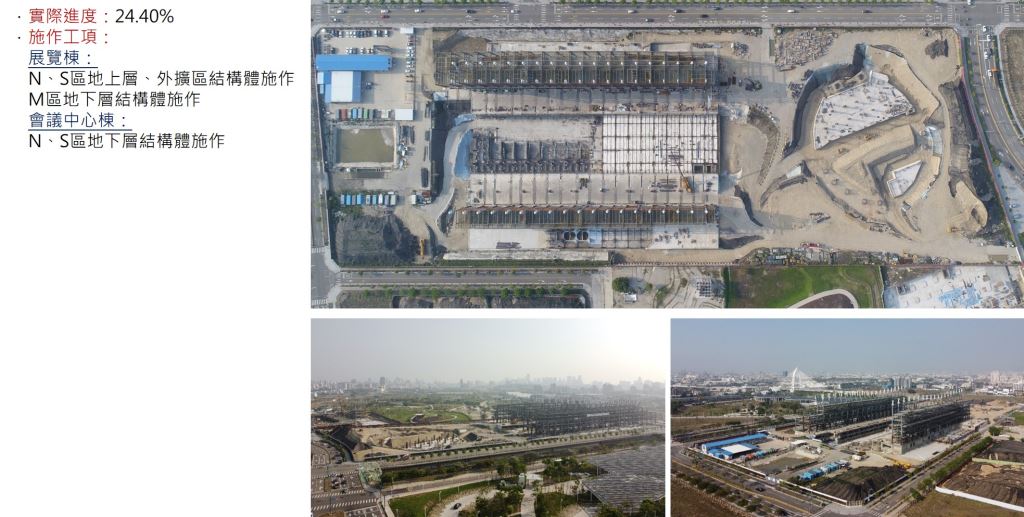

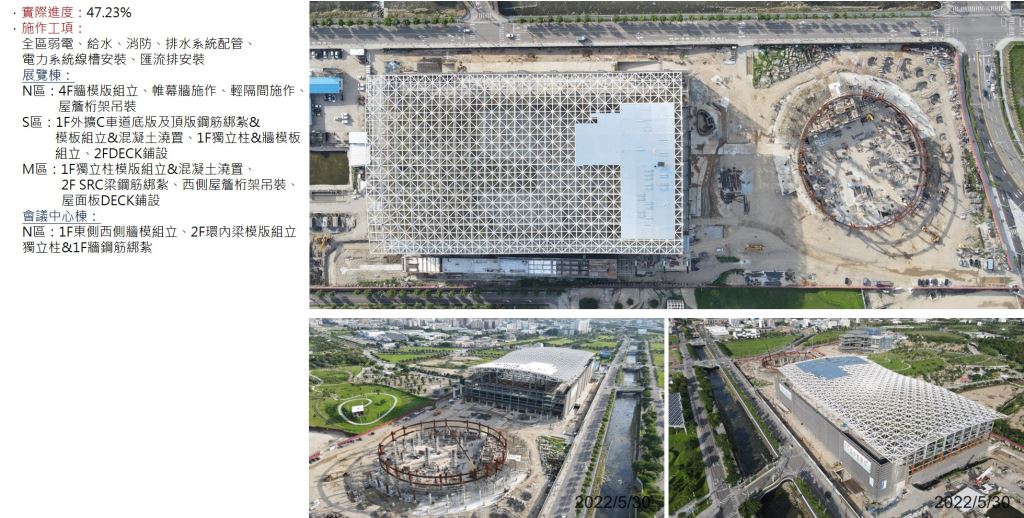

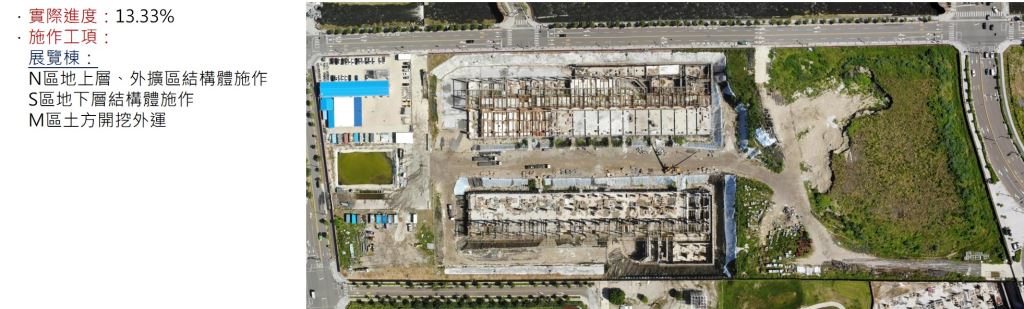

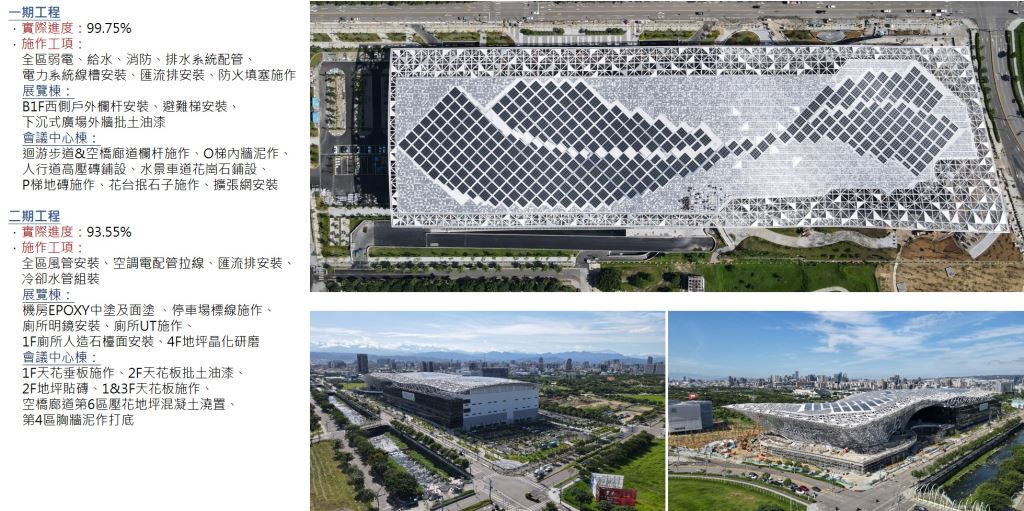

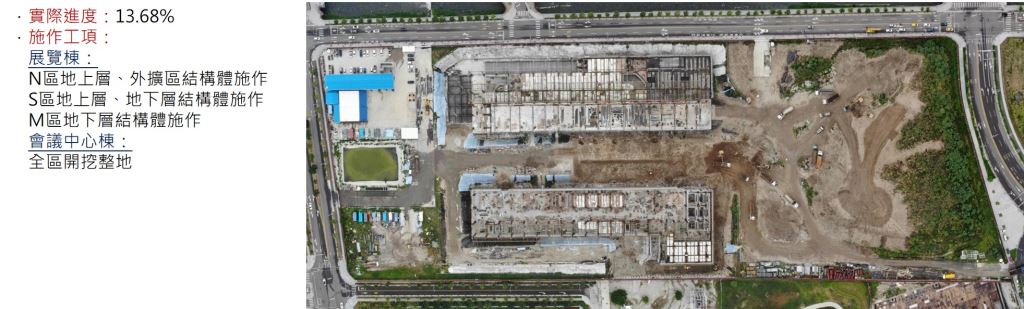

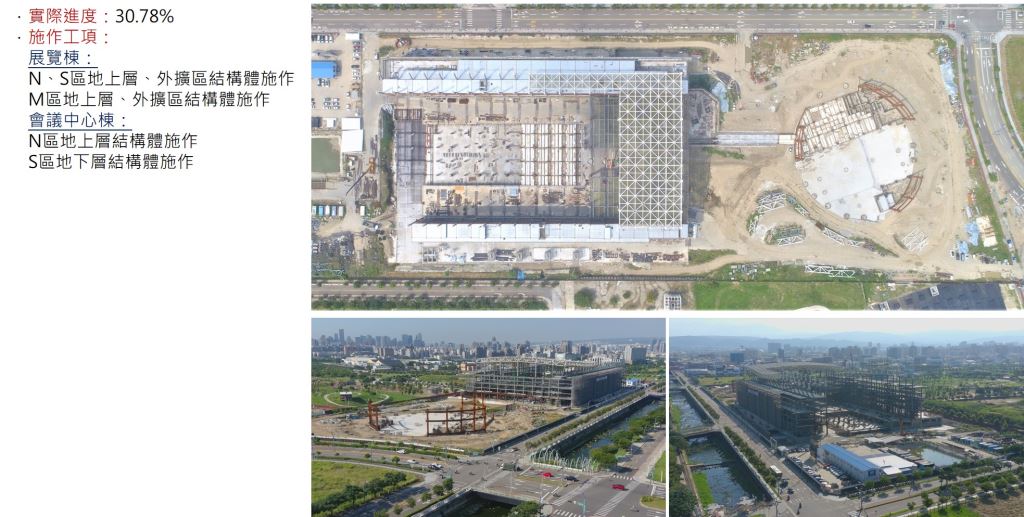

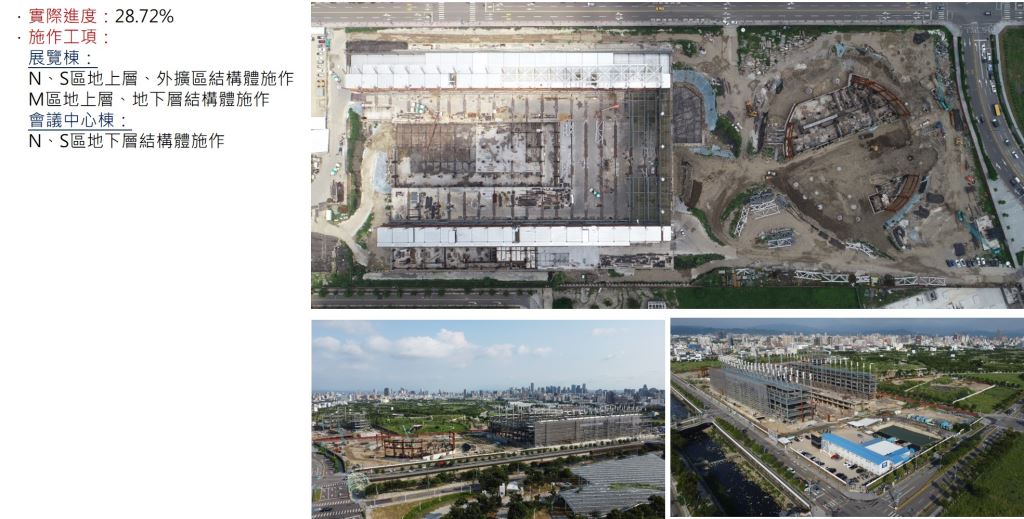

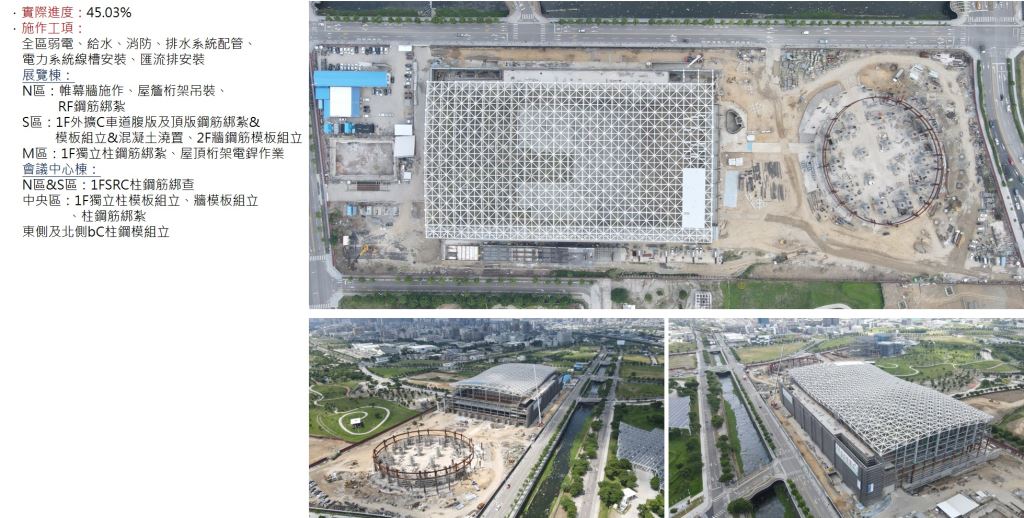

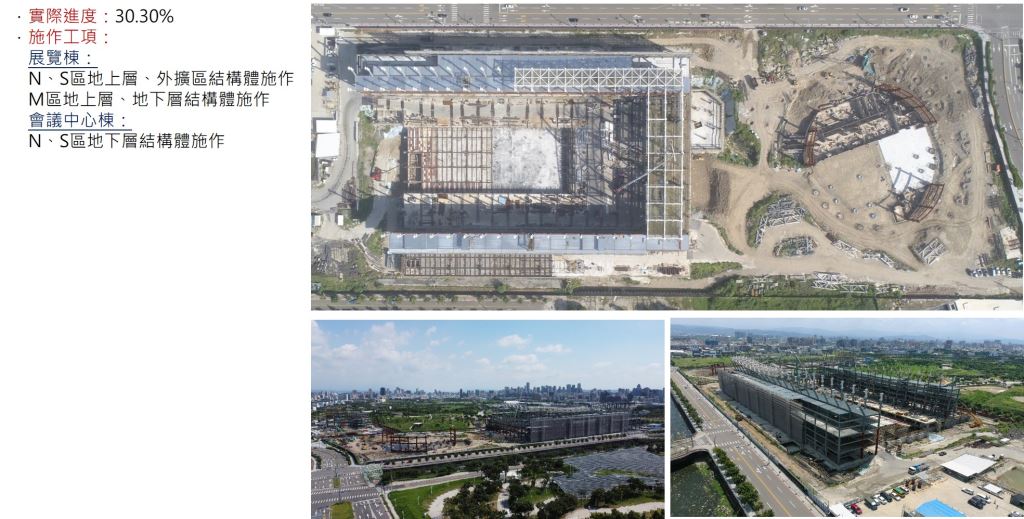

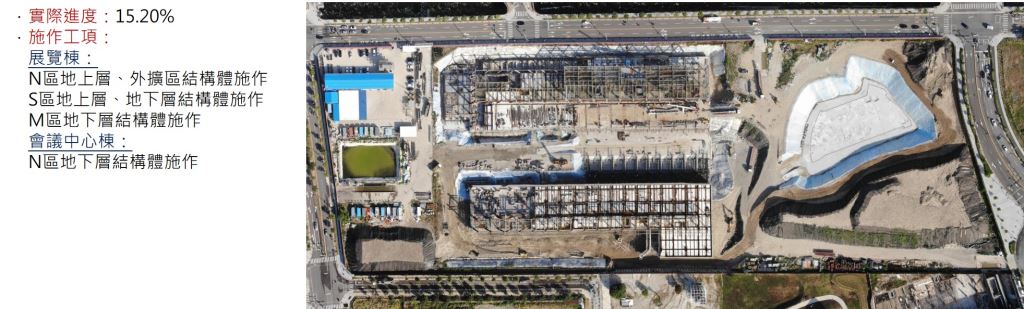

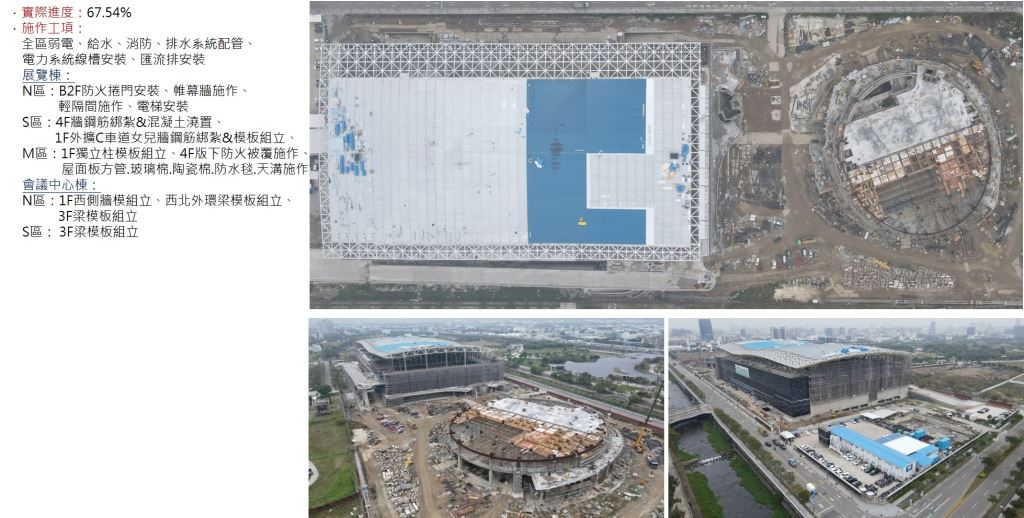

109年7月份

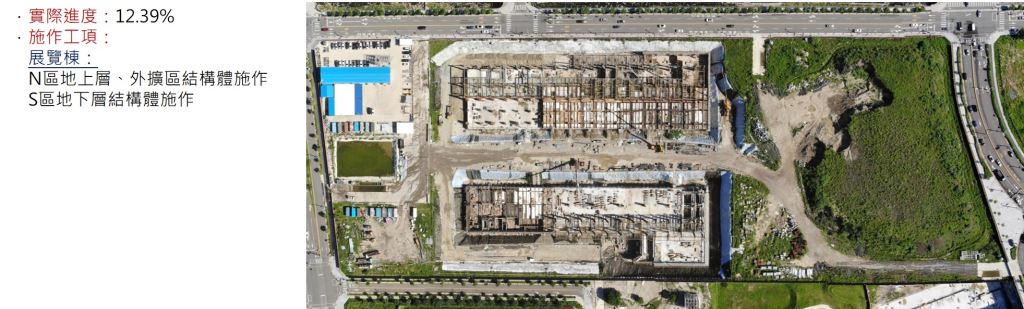

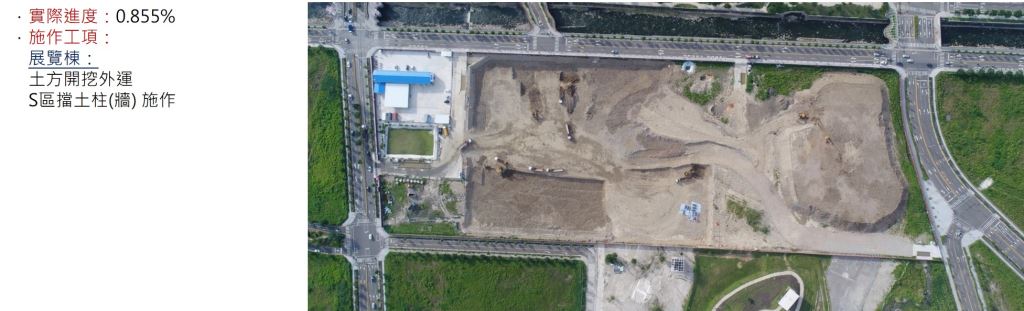

109年6月份

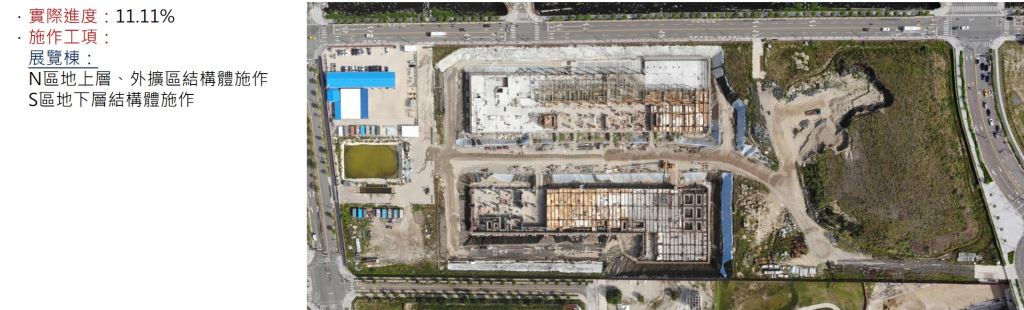

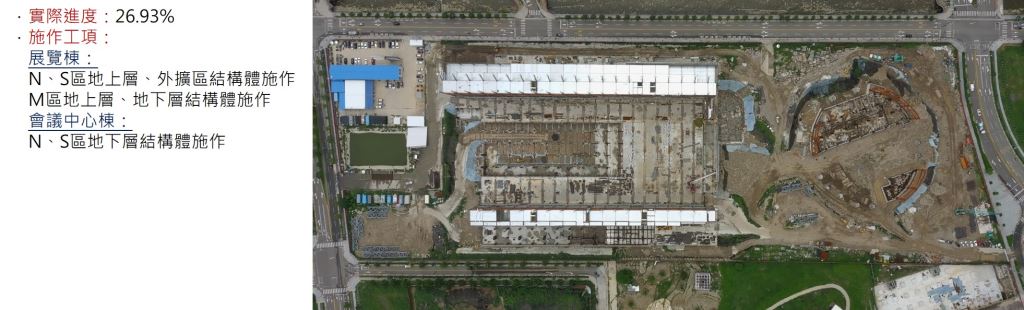

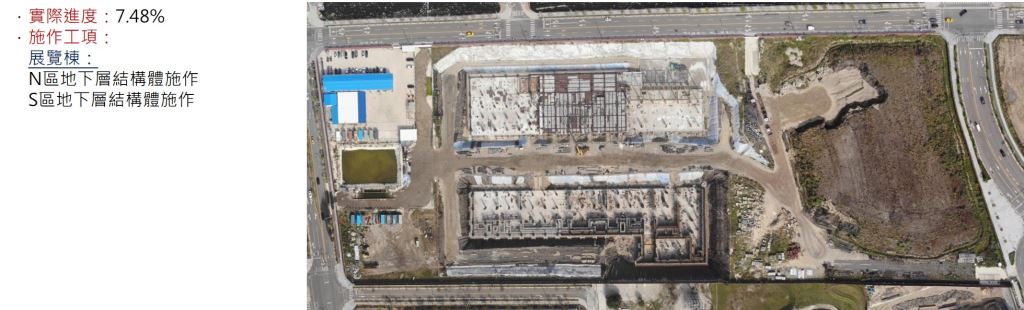

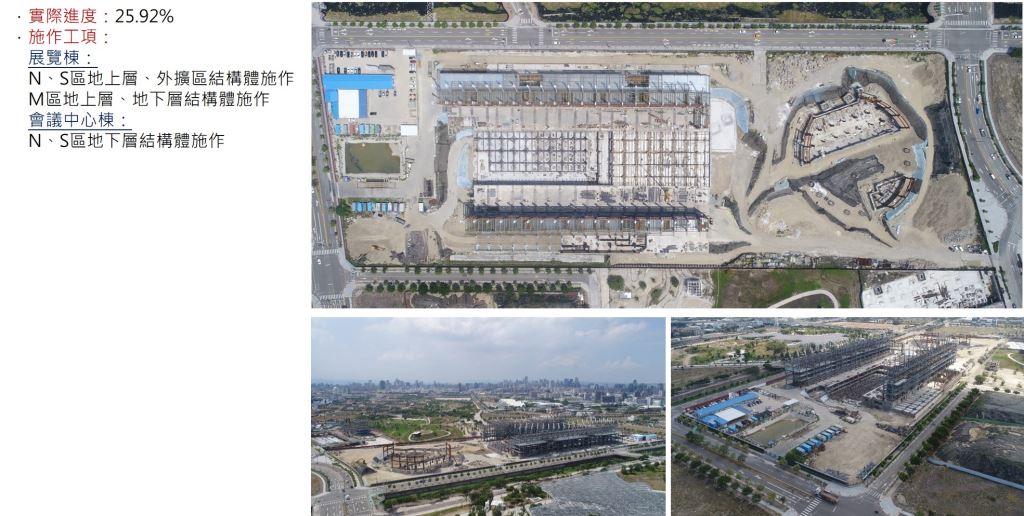

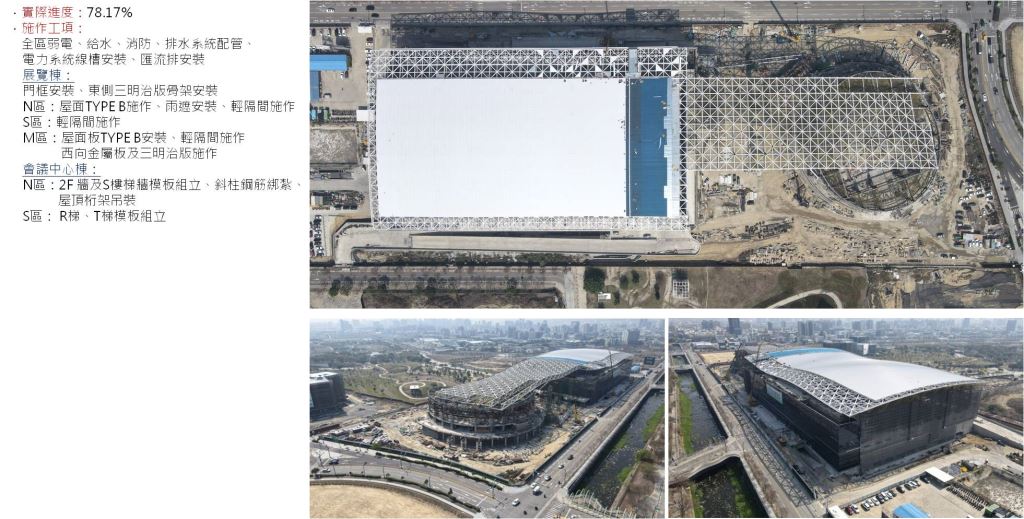

109年5月份

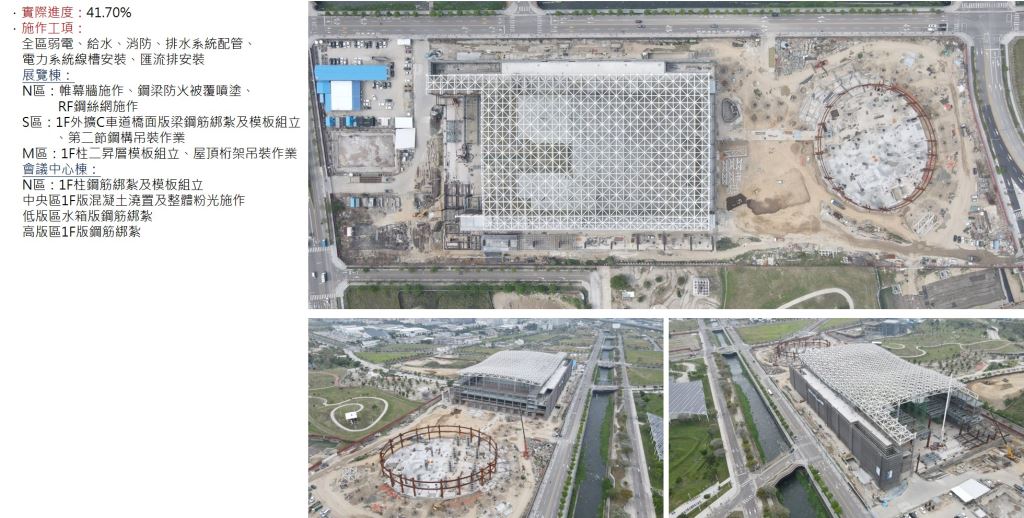

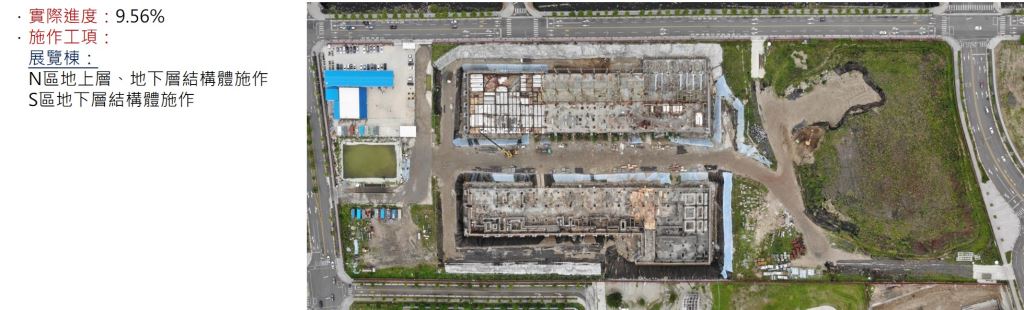

109年4月份

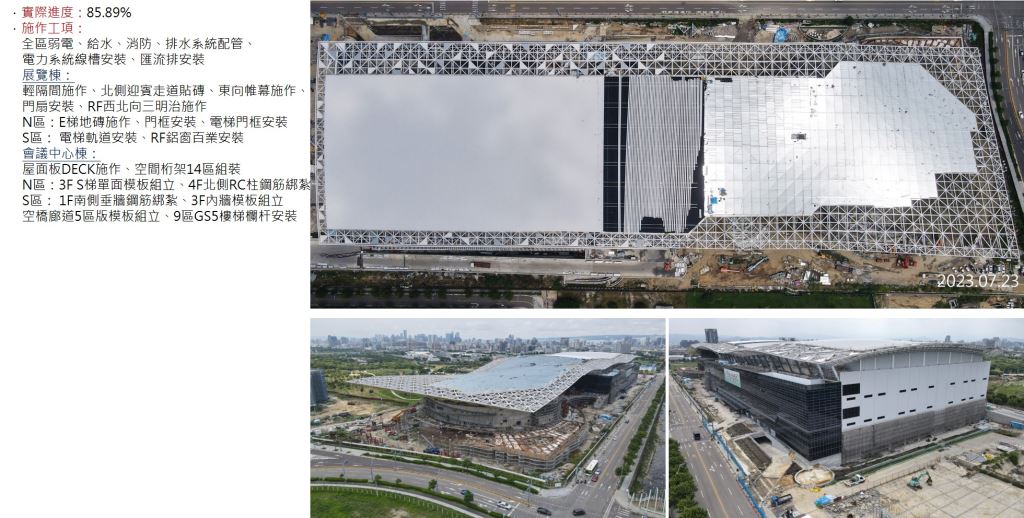

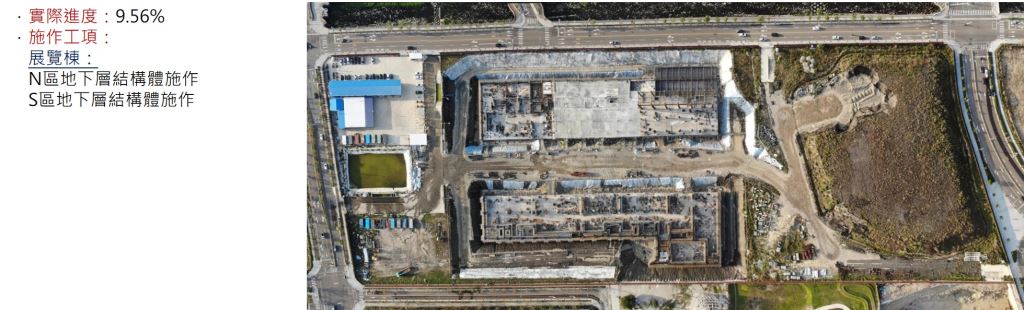

109年3月份
109年03月30日令狐榮達副市長視察

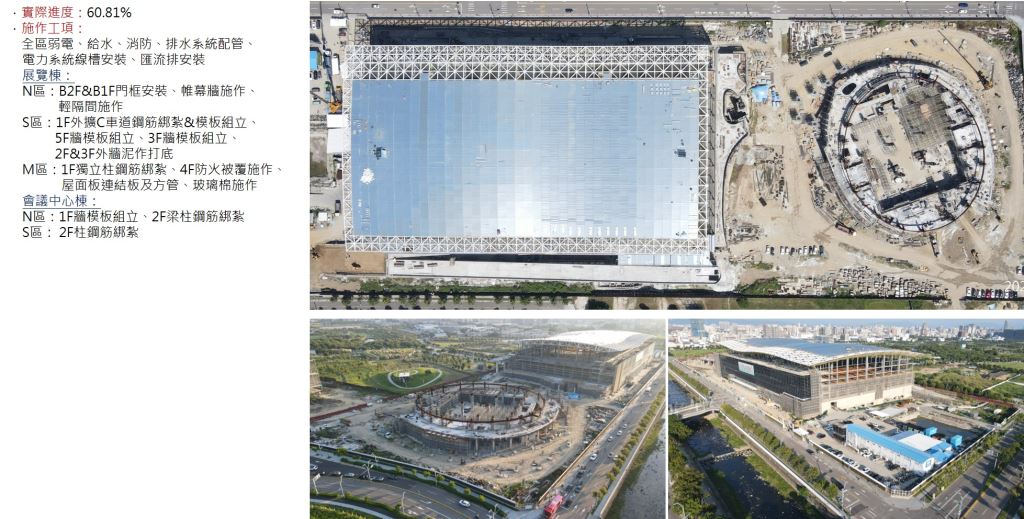

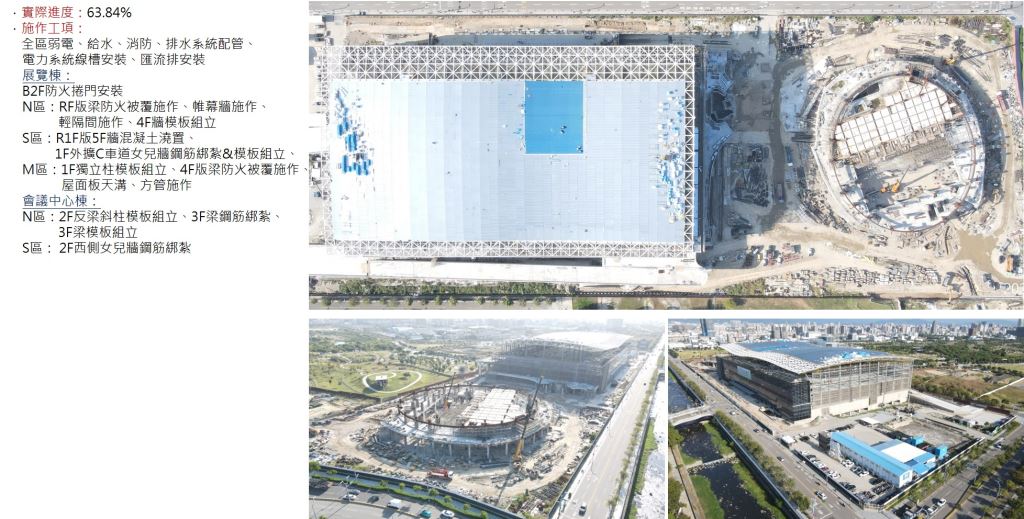

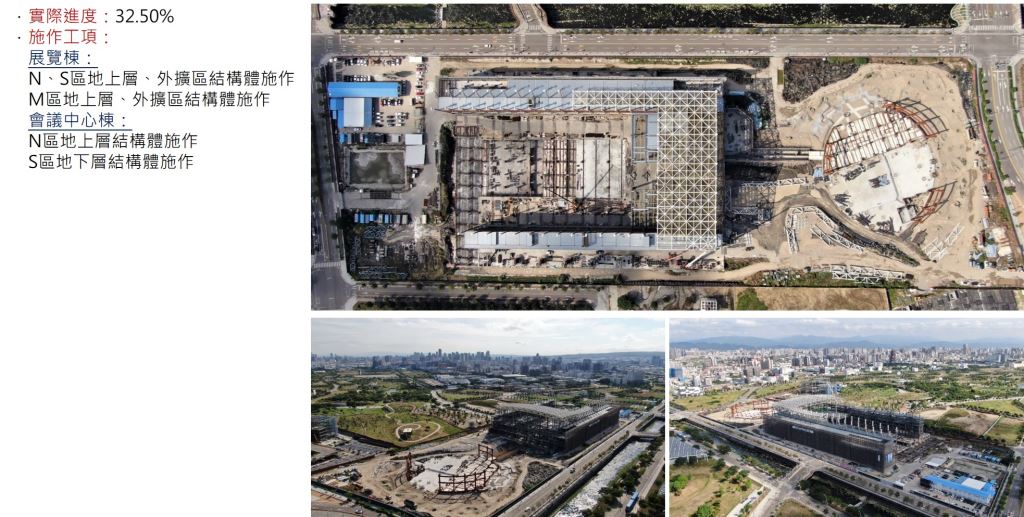

109年2月份

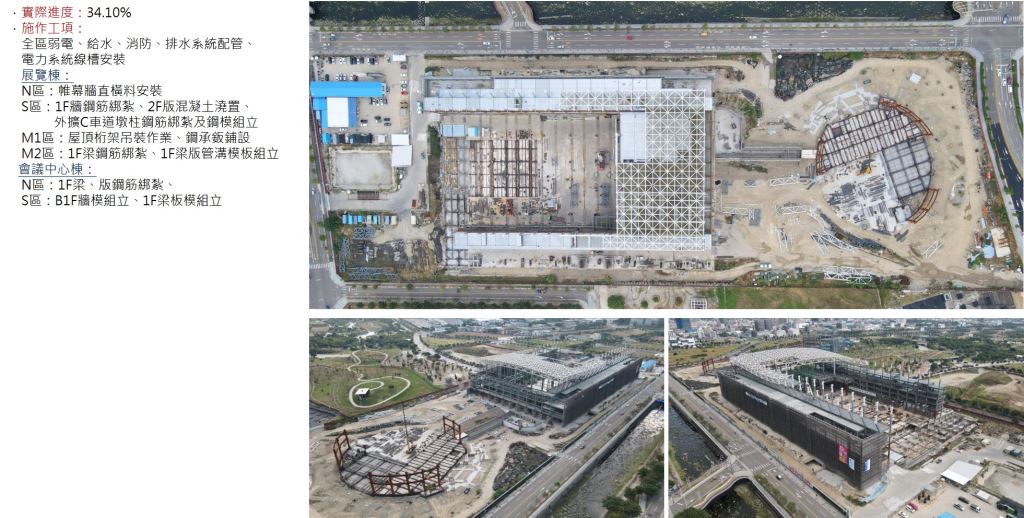

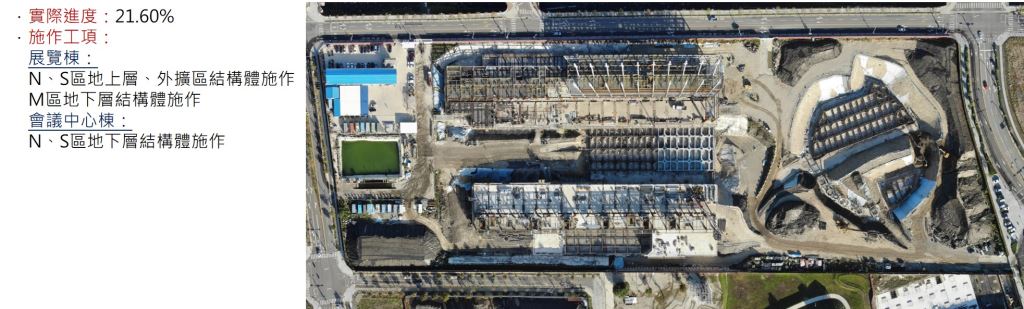

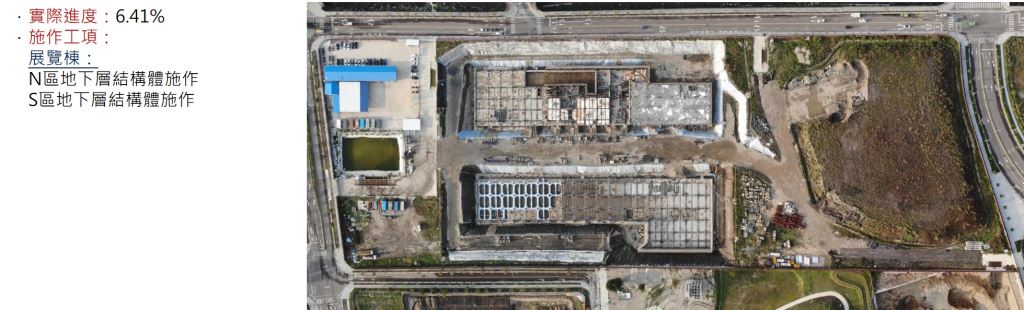

109年1月份

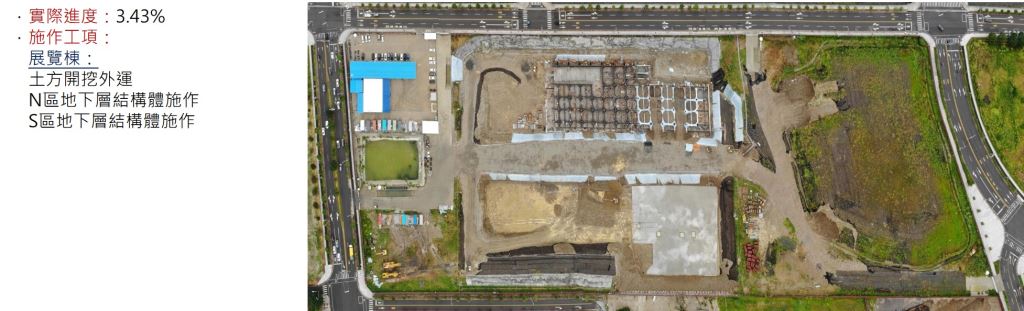

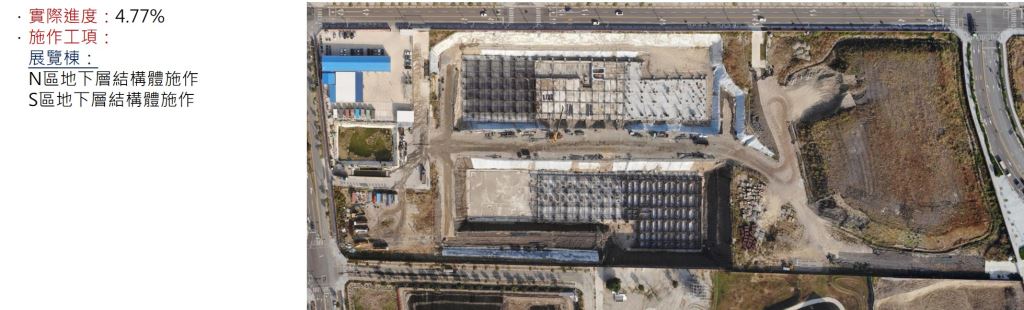

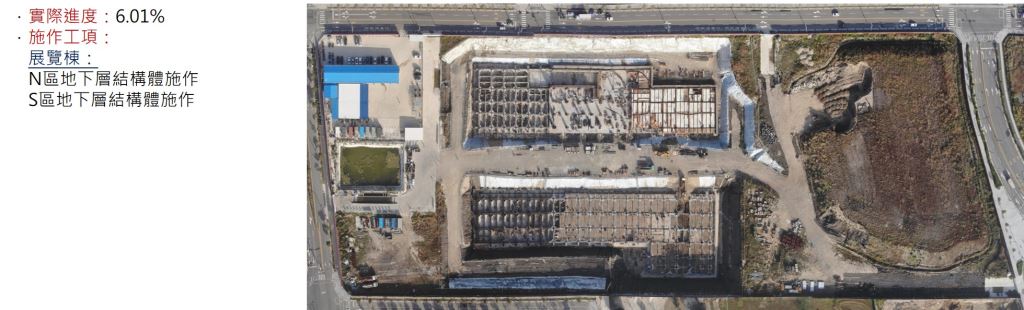

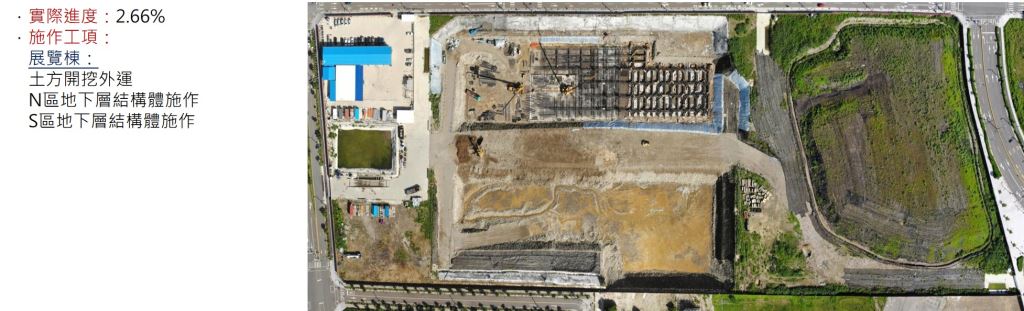

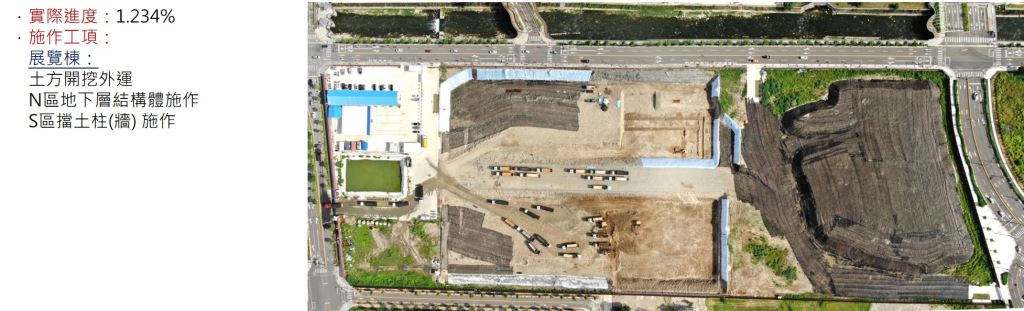

108年-
(施工階段)

108年03月23日開工動土典禮

107年-
(招標階段)
水湳國際會展中心新建工程 決標公告
水湳國際會展中心新建工程 公開招標公告(第二次)水湳國際會展中心新建工程 水湳國際會展中心新建工程 公開招標公告水湳國際會展中心新建工程

05月09日 水湳國際會展中心新建工程 公開招標公告
03月20日 水湳國際會展中心新建工程 公開閱覽

106年-
(細部設計階段)

11月20日 提送細設階段成果報告書第二版修正版6
10月31日 提送細設階段成果報告書第二版修正版5
10月11日 提送細設階段成果報告書第二版修正版4
08月31日 提送細設階段成果報告書第二版修正版3
08月02日 環境影響差異評估核定本由環保局發文提送
08月02日 都市設計審議核准
05月01日 提送第二次細設階段成果報告書第二版修正版2
03月15日 提送第二次細設階段成果報告書第二版
01月06日 提送第二次細設階段成果報告書第一版

105年-
(細部設計階段)
11月15日 提送第一次細設階段成果報告書第二次修正版
06月24日 提送第一次細設階段成果報告書
(基本設計階段)
05月17日 建照取得
05月05日 基本設計報告書核定
02月18日 提送基本設計成本報告書予研考會(第二次)

104年-
(基本設計階段)
12月04日 提送基本設計成本報告書予研考會(第一次)
09月09日 提送基本設計成果報告書圖
05月20日 召開設計確認會議
01月29日 水湳開發再定位 暫停規劃設計

103年-
(概念設計階段)
04月21日 提送泊嵐匯會展中心全區規劃報告書圖
03月07日 提送概念設計報告書圖
02月20日 提送地質調查工作計畫書
01月28日 本案設計監造簽約 規劃設計啟動
